MENU
  • 技術士試験
  • コラム
  • お問い合わせ
  • プライバシーポリシー

技術士ギルドでは、受験者・技術者に役立つ記事づくりのため、現役技術士や技術士を目指している方へのアンケート・インタビューを行っています。ご協力いただける方はお問い合わせください。内容に応じて謝礼をご用意する場合があります。

技術士を目指すあなたを応援します。
技術士ギルド
  • 技術士試験
  • コラム
  • お問い合わせ
  • プライバシーポリシー
  • 技術士試験
  • コラム
  • お問い合わせ
  • プライバシーポリシー
  1. ホーム
  2. コラム
  3. 公共土木工事で設計図書と現場条件が違ったら?確認・協議・設計変更を検討する流れ

公共土木工事で設計図書と現場条件が違ったら?確認・協議・設計変更を検討する流れ

2026 10/10
コラム
2026年10月9日2026年10月10日

掘削中に、図面や地質調査資料から想定した地層と異なる状態が確認された。あるいは、図面にない埋設物らしきものが見つかった。そんなとき、現場の判断を「工法を変えるか」「追加費用はいくらか」から始めると、安全確認と契約上の手続きが混ざってしまいます。

先に分けたいのは、そのまま作業を続けて安全か、設計図書と現地のどの条件が違うか、変更が必要なら誰が何を決めるかの三つです。危険な作業の停止・保全措置を取りつつ、条件の相違を発見したことは監督職員へ直ちに通知し、確認を求めます。写真や図書を使った詳しい整理は、その速報と並行して進めます。この記事では、公共土木工事を念頭に、国土交通省の公衆災害防止対策要綱と、関東地方整備局の設計変更ガイドラインを手掛かりに、この流れを整理します。

適用範囲に注意:以下で紹介する設計変更の手続きは、関東地方整備局が同局発注工事向けに示したガイドラインを具体例にしています。他の発注者の工事や民間工事では、各契約書・特記仕様書・共通仕様書を確認してください。また、公衆災害防止対策要綱は、公衆に係わる区域で施工する土木工事について定めたものです。現地との差異を見つけただけで、設計変更や増額・工期延長が自動的に決まるわけではありません。

目次

最初に判断するのは、差額ではなく安全

例えば、掘削位置に図面にない管やケーブルと思われるものが現れた場合、それが何か分からないまま周辺の掘削や撤去を進めてはいけません。埋設物の損傷や地盤の変状が公衆に危害を及ぼすおそれがあるなら、影響する作業を止め、立入防止など必要な保全措置をとり、現場の連絡体制に従って発注者や埋設物管理者などに連絡します。公衆災害が発生した場合は、応急措置と二次災害防止を優先します。

これは「設計変更が認められるまで全工事を止める」という意味ではありません。危険が及ぶ範囲と、安全に続けられる範囲を分けて判断する話です。国土交通省「建設工事公衆災害防止対策要綱」(土木工事編)は、管理者が不明な埋設物を発見したとき、必要に応じて専門家の立会いを求めて再調査し、安全を確認した後に措置することを定めています(第42)。埋設物に近接する工事では、管理者・関係機関と、防護方法、立会い、緊急連絡先などを事前に協議する規定もあります(第44)。

土質や地下水の想定が違い、土留め・掘削底面などに異常が出ている場合も、安全確認が先です。同要綱は土留工の点検や、地盤の隆起・沈下などの異常時に作業を中止して原因調査・保全措置を行うことを示しています(第51)。「設計と違うが、施工は続けてから相談する」とは扱えません。

「何が違うか」を、観察事実と推測に分ける

安全措置と監督職員への通知を進めながら、設計図書や貸与資料と現地を同じ位置・高さ・時点で比べます。関東地方整備局の「工事請負契約における設計変更ガイドライン(総合版)」(令和7年3月)は、設計図書に示された土質や地下水位と現地が一致しない場合を、条件変更の例に挙げています(同PDFの印字12頁)。地下埋設物も「人為的な施工条件」の例です。

ただし、図書に条件が書かれていて現地と違うのか、必要な条件が書かれていないのか、表示が不明確なのかは別の論点です。関東地方整備局の契約書第18条にはそれぞれに関係する類型が示されています。現場で早々に条項を断定するより、まず差異を確認できる形にする方が有益です。

  • 図書・資料側:比較した図面・仕様書と、地質調査報告書などの貸与・参考資料の名称と版、示されている条件、位置・深さ・標高。各資料が契約上の設計図書に当たるかも確認する。
  • 現地側:確認日時と場所、写真・測定値・試掘結果などの観察事実。未確認の土質名や埋設物の用途を、確定事項として書かない。
  • 影響:どの作業範囲に安全上・施工上の制約があるか。図書どおりに施工できるか、追加調査や管理者立会いが必要か。
  • 未決事項:誰の確認、どの調査、どの書面で次の作業条件を確定させるか。

例えば「想定地盤と違う」とだけ書くより、図書の該当箇所と観察した範囲を対比できる資料を添えた方が、監督職員との確認が進めやすくなります。これは当サイトが上記資料から整理した記録の観点であり、公式の報告様式ではありません。

差異を通知し、発注者の確認と書面の指示を待つ

ここまでの流れを、安全確保と契約手続きの二つに分けて図にしました。

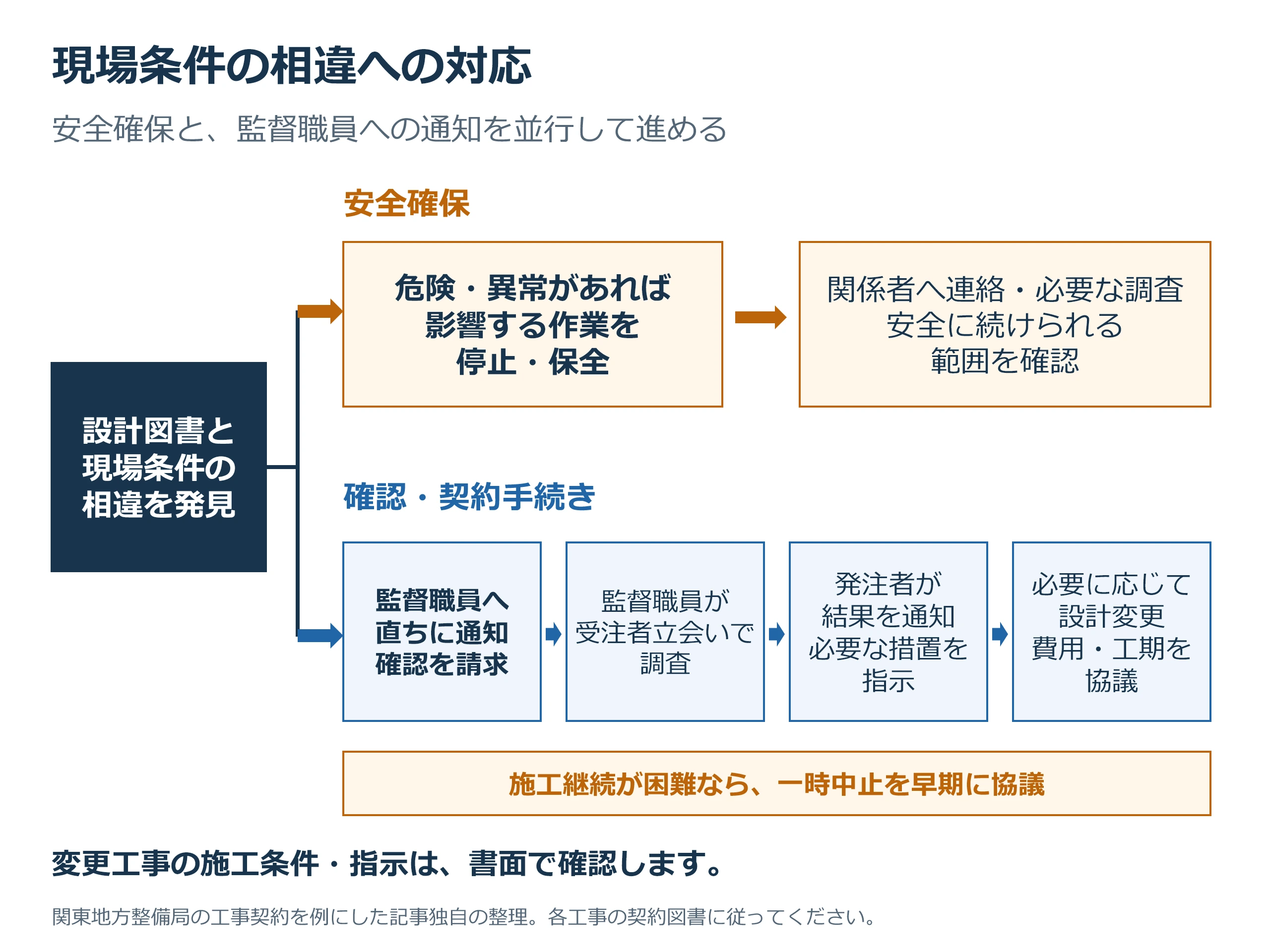

現場条件の相違から、安全確保と監督職員への直ちの通知・確認請求に分岐する図。調査、発注者の結果と必要措置の通知を経て、必要な設計変更と費用・工期を協議する。施工困難なら一時中止を早期に協議する。
図1 現場条件の相違への対応。安全確保と監督職員への通知を並行して進め、変更工事は書面で施工条件・指示を確認します。施工継続が困難なら、一時中止を早期に協議します。関東地方整備局の工事契約を例にした記事独自の整理です。

現場の安全上の作業停止と、契約上の工事一時中止は別です。増額・工期延長は自動ではありません。安全のための緊急措置を、書面の指示待ちにする趣旨ではありません。

関東地方整備局のガイドラインに収録された工事請負契約書第18条は、該当する事実を見つけた受注者が、直ちに監督職員へ通知して確認を請求する手続きを示しています。その後、監督職員が受注者立会いの下で調査し、発注者が結果と必要な措置を取りまとめます(同PDFの印字52頁)。受注者が現地に合わせて図面を独断で補い、変更工事を始める流れではありません。

同ガイドラインは、発注者との協議や回答・指示を経ずに施工した場合、あるいは口頭のみの指示・協議で施工した場合などは、原則として設計変更できない例に挙げています(同PDFの印字8頁)。安全のための緊急措置は別途考慮されるため、「書面が来るまで危険を放置する」と読んではいけません。安全確保と、変更工事の契約手続きを混同しないことが要点です。

設計図書の照査と、変更のための追加作業は同じではない

差異の存在を示す資料を作ることと、その差異に対応する新しい設計を作ることも区別します。関東地方整備局のガイドラインでは、現地と設計図書の不一致を監督職員が確認できる資料の作成は、設計図書の照査の範囲としています。一方、照査の結果として必要になる計画の見直し、図面の再作成、構造計算の再計算、追加調査などは、照査範囲を超える作業として整理しています(同PDFの印字18頁、53頁)。

例えば、現地で確認した推定岩盤線の変更を示すことと、その変更を反映した横断図を作り直すことは、同ガイドライン上でも区別されています(同PDFの印字53頁)。受注者が追加の設計作業まで必要と考えたら、作業の範囲と発注者からの指示を確認します。「必要そうだから先に全部作る」という進め方は、後から役割と費用の認識が食い違う原因になります。

施工を続けられないときは、一時中止も協議事項にする

現場条件の相違や地中障害物により、影響する範囲の施工を続けられないこともあります。関東地方整備局のガイドラインは、予見できない地中障害物の発見や、設計図書と施工条件の相違で施工継続が困難な場合を、工事一時中止の例に挙げています(同PDFの印字13頁)。受注者は施工できない要因を速やかに発注者と協議し、必要な場合には発注者が中止の範囲・内容を指示する手続きです(同PDFの印字24頁)。現場判断による安全上の作業停止と、契約上の工事一時中止は同一ではありません。

設計図書の訂正・変更や中止が必要か、請負代金額・工期をどう扱うかは、調査結果と契約条件を踏まえて決まります。同ガイドラインは、変更協議の結果、軽微なものは金額を変更しない場合もあると明記しています(同PDFの印字9頁)。「図書と違った=必ず増額・延長」とは言えません。

監督職員への確認依頼に入れたい五つの項目

書面にまとめる際は、次の五点が分かると、事実確認と次の判断を切り分けやすくなります。これは記事独自の整理であり、発注者所定の様式や手続きを置き換えるものではありません。

  1. 比較した設計図書・貸与資料と、その記載内容
  2. 現地で確認した事実、場所・日時、写真や調査記録
  3. 安全のため既に取った措置と、未確認の危険
  4. 施工できない範囲、続けられる範囲、工程への見込み
  5. 発注者に確認・調査・指示を求める事項

公共土木工事で設計図書と現場条件が違ったときは、安全措置と監督職員への通知を並行し、差異を事実で示し、契約に沿って書面で確認・協議する。この順序を意識することが、事故リスクと後日の認識違いを減らす出発点です。

参照した公開資料

  • 国土交通省「建設工事公衆災害防止対策要綱」(令和元年9月2日):土木工事編の第13、第42〜44、第51
  • 関東地方整備局「工事請負契約における設計変更ガイドライン(総合版)」(令和7年3月):PDFの印字7〜9、12〜13、18、24、52〜53頁

※個別工事の安全措置・設計変更・費用・工期をこの記事だけで判定することはできません。適用される契約図書と現場の状況を確認し、発注者・監督職員・埋設物管理者等と必要な協議を行ってください。

コラム
  • URLをコピーしました!
  • 橋梁補修の優先順位はどう決める?点検判定・迂回路・緊急輸送道路の見方
  • 技術者は管理職になるべき?専門職・技術リーダーを比べる5つの視点

関連記事

  • 技術者は管理職になるべき?専門職・技術リーダーを比べる5つの視点
    2026年10月10日
  • 橋梁補修の優先順位はどう決める?点検判定・迂回路・緊急輸送道路の見方
    2026年10月5日
  • 自動機が「たまに止まる」とき、何から疑うべきか|再現しない設備トラブルの切り分け方
    2026年9月20日
  • 技術者が独立・副業を考えるときに読む本6選
    技術者が独立・副業を考えるときに読む本6選|仕事・価格・顧客を順に考える
    2026年9月20日
  • 技術者におすすめの文章術・論文の書き方の本7選
    技術者におすすめの文章術・論文の書き方の本7選|目的別に選ぶ
    2026年9月20日
  • 技術者の知的な息抜きにおすすめの本8選
    技術者の知的な息抜きにおすすめの本8選|科学SF・哲学で頭を切り替える
    2026年9月20日
  • UTエージェントの正社員とは?無期雇用派遣・給与・配属を事例で解説
    UTエージェントの正社員とは?無期雇用派遣・給与・配属を事例から考える
    2026年9月20日
  • 宮城Uターンを検討する生産技術者とヒューレックスの求人比較を扱う表紙。画像中の「ヒューレックスで宮城へUターン」は記事のテーマ
    宮城Uターンを考える生産技術者の匿名化した実例|ヒューレックスの求人の見方
    2026年9月20日
この記事の目次
  • 技術士試験
  • コラム
  • お問い合わせ
  • プライバシーポリシー

© 技術士ギルド.

目次
